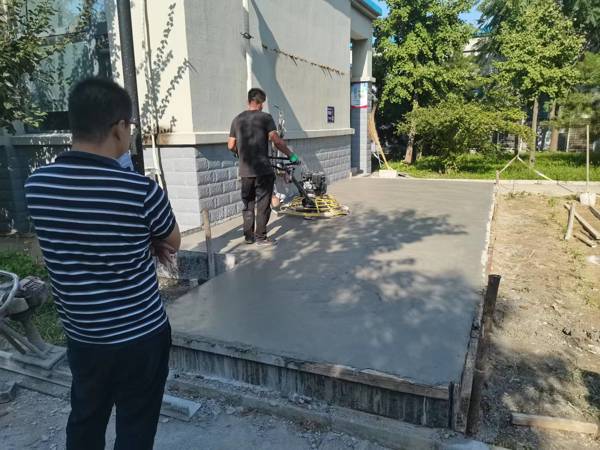

9月15日,空氣源熱泵試點工程進場開工后,迅速進入實質性工程建設階段。施工單位首先組織人力和機械設備等對自行車棚及基礎設施進行拆除和改造,同時對施工區域的地面進行整平。

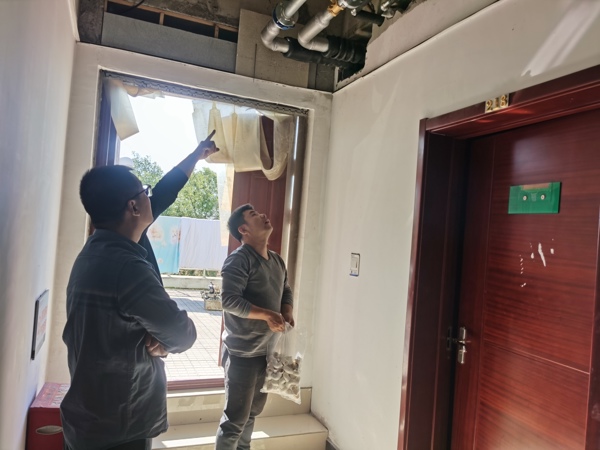

9月28日,工程進入了一個新的階段,宿辦樓一層房頂、740米管道、39臺風機盤管以及5臺室外多聯機空調設備已全部拆除。室內機的安裝工作也隨之展開。這一階段的順利完成,為項目的下一階段施工提供了良好的保障,并為后續建設打下了堅實的基礎。

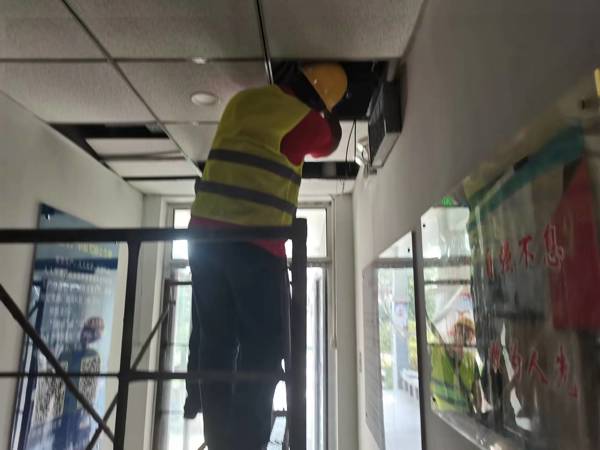

在此期間,項目工作組積極履行職責,多次進行工程質量巡檢和安全生產檢查。在巡查過程中發現,定興站老舊的建筑結構導致個別設備安裝位置需要調整、內機與水箱的水路連接缺少控制閥、水路管道的保溫性也需要加強。針對這些問題及可能存在的隱患,要求施工方提出優化方案,并按照既定的施工方案進行整改和再處理。

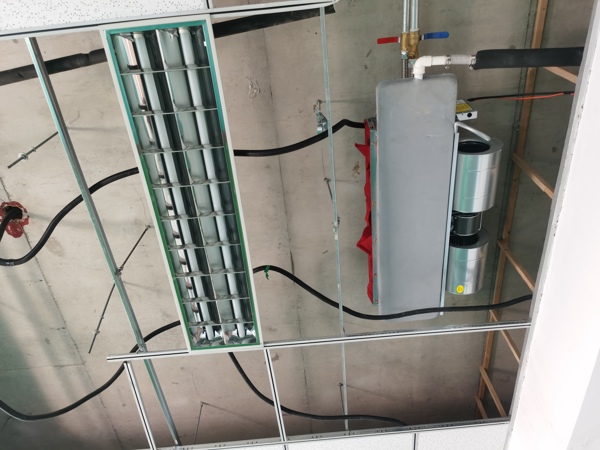

10月9日,在經過優化處理后,施工單位對部分設備安裝位置進行了調整,在主機的進水處增設了閥門,還在管道外側增加一層保溫棉,顯著提升了整體設備的穩定性和運行效率。
目前,空氣源熱泵項目總體改造工程穩步推進,剩余內外機電路連接、測試壓力、使用培訓驗收、清潔現場等工作正在積極搶抓進度的過程中。項目工作組也將繼續緊緊圍繞既定目標,全力以赴地推進剩余工程的進度,注重工程質量和安全管理,以確保高標準高質量地完成目標任務,為京石公司早日實現碳達峰、碳中和的目標做出更大的貢獻。
